Kaum eine Frage kommt vor einer Asbestsanierung so verlässlich wie diese: Wie lange dauert das Ganze eigentlich? Dahinter steckt fast immer eine ganz praktische Sorge – der Umzug ist geplant, die Handwerker für den Innenausbau stehen bereit, die Wohnung soll wieder bewohnbar sein.
Eine seriöse Antwort in Tagen lässt sich pauschal nicht geben, und wer sie im Internet trotzdem findet, sollte skeptisch werden. Was sich aber sehr genau benennen lässt, sind die einzelnen Etappen und die Fristen, die Gefahrstoffverordnung und TRGS 519 dafür fest vorschreiben. Wer diese Etappen kennt, kann seinen Zeitplan realistisch aufbauen.
Wie lange dauert eine Asbestsanierung?
Weder die Gefahrstoffverordnung noch die TRGS 519 legen eine Dauer für eine Asbestsanierung fest. Planbar sind dagegen die vorgeschriebenen Zwischenschritte: Die Anzeige muss spätestens eine Woche vor Beginn bei der zuständigen Behörde liegen, nach Schichtende läuft die Lüftungsanlage mindestens eine weitere Stunde, und der Bereich wird erst nach visueller Kontrolle und Freimessung wieder freigegeben. Wie lange die eigentlichen Arbeiten dauern, hängt vom Material, vom Umfang und vom eingesetzten Verfahren ab.
Anders gesagt: Der Vorlauf ist weitgehend gesetzlich getaktet, die Ausführung nicht. Genau deshalb lohnt es sich, die Sanierung in Etappen zu denken statt in einer einzigen Zahl.
Welche Schritte bestimmen den Zeitplan?
Eine Asbestsanierung besteht aus fünf Etappen, die zeitlich klar aufeinander folgen: Erkundung und Materialprobe, Anzeige und Genehmigung, Aufbau der Schutzeinrichtungen, die Ausführung selbst sowie Reinigung, Freigabe und Entsorgung. Jede Etappe hat ihre eigenen Treiber – und nur bei zweien davon lässt sich die Dauer überhaupt beeinflussen.
1. Erkundung und Materialprobe
Bevor überhaupt geplant werden kann, muss feststehen, ob und wo Asbest verbaut ist. Dafür entnimmt ein Fachbetrieb eine Materialprobe und lässt sie in einem Labor analysieren. Wie lange die Auswertung dauert, hängt vom beauftragten Labor ab – dieser Schritt liegt zeitlich vor dem eigentlichen Angebot. Wie eine Probenahme abläuft, erklären wir ausführlich im Beitrag zur Asbest-Materialprobe.
2. Anzeige und Genehmigung
Dieser Schritt ist der einzige mit einer harten gesetzlichen Frist – und der häufigste Grund, warum ein Wunschtermin nicht hält. Details dazu im nächsten Abschnitt.
3. Aufbau der Schutzeinrichtungen
Bei Arbeiten an schwach gebundenen Asbestprodukten muss der Arbeitsbereich nach TRGS 519 Nr. 14.1 staubdicht gegen die Umgebung abgeschottet und unter Unterdruck gehalten werden. Dazu kommen Personen- und Materialschleusen. Der Aufbau dieser Einrichtungen ist ein eigener Arbeitsschritt, der vor dem ersten Handgriff am Asbest liegt.
4. Ausführung
Erst jetzt wird das asbesthaltige Material tatsächlich entfernt, verfestigt oder beschichtet. Das ist der Teil, den die meisten mit „Sanierung“ meinen – zeitlich aber oft nicht der größte.
5. Reinigung, Freigabe und Entsorgung
Am Ende stehen die Feinreinigung, die visuelle Kontrolle, gegebenenfalls die Freimessung und der Abtransport des Abfalls. Den vollständigen Ablauf mit allen Zwischenschritten haben wir im Beitrag Asbestbereinigung Schritt für Schritt beschrieben.
Wie viel Vorlauf brauchen Anzeige und Genehmigung?
Mindestens eine Woche. Nach § 11a Absatz 4 Satz 1 der Gefahrstoffverordnung muss der Fachbetrieb Tätigkeiten mit Asbest spätestens eine Woche vor Beginn schriftlich oder elektronisch bei der zuständigen Behörde anzeigen. Die TRGS 519 nennt in Nummer 3.2 dieselbe Frist als sieben Tage. Diese Woche ist keine Verhandlungsmasse, sondern der gesetzliche Mindestvorlauf.
Die Anzeige ist dabei kein formloser Hinweis. Nach TRGS 519 Nummer 3.2 Absatz 3 muss sie unter anderem die Lage der Arbeitsstätte, die Asbestprodukte und -mengen, die vorgesehenen Verfahren, die Zahl der Beschäftigten sowie Beginn und Dauer der Tätigkeiten enthalten. Vorzulegen sind außerdem die Gefährdungsbeurteilung mit Arbeitsplan und die Betriebsanweisung. Diese Unterlagen müssen also fertig sein, bevor die Frist überhaupt zu laufen beginnt.
Für Abbrucharbeiten im Bereich niedrigen oder mittleren Risikos kommt seit der Reform der Gefahrstoffverordnung eine Genehmigung der zuständigen Behörde hinzu (§ 11a Absatz 4a Satz 1). Für Tätigkeiten im Bereich hohen Risikos braucht der Betrieb eine Zulassung nach § 11a Absatz 3, die für maximal sechs Jahre erteilt wird. Was sich mit der Reform konkret geändert hat, steht im Beitrag zur neuen Genehmigungspflicht.
Wichtig für die Planung: Wie lange die Behörde für die Bearbeitung einer Genehmigung braucht, regelt die Gefahrstoffverordnung nicht. Es gibt dafür keine gesetzliche Bearbeitungsfrist. Für Betriebe, die den Nachweis noch über die Übergangsregelung führen, endet diese Möglichkeit mit Ablauf des 19. Dezember 2026 – die Hintergründe dazu haben wir in einem eigenen Beitrag zur Frist zusammengefasst.
Geht es auch schneller? In begründeten Fällen kann die zuständige Behörde nach § 11a Absatz 4 Satz 3 auf die Einhaltung der Frist verzichten. Die TRGS 519 nennt in Nummer 3.2 Absatz 3 ausdrücklich dringende Arbeiten, bei denen die Behörde einer Verkürzung der Sieben-Tage-Frist zustimmen kann. Das ist eine Ausnahme und keine Standardlösung – wer planen kann, sollte den vollen Vorlauf einrechnen.
Wovon hängt die Dauer der eigentlichen Arbeiten ab?
Vor allem von vier Faktoren: der Bindungsart des Materials, dem Umfang der Maßnahme, dem eingesetzten Verfahren und der Zugänglichkeit vor Ort. Diese vier bestimmen, welche Schutzeinrichtungen aufgebaut werden müssen – und der Aufbau macht bei kleinen Maßnahmen oft mehr Zeit aus als die Entfernung selbst.
Bindungsart: Die aufwendigen Anforderungen der TRGS 519 Nummer 14 – Abschottung, Unterdruckhaltung, Personen- und Materialschleusen – gelten nur für Abbruch- und Sanierungsarbeiten an schwach gebundenen Asbestprodukten. Woran sich die beiden Gruppen unterscheiden, erklärt der Beitrag zu festgebundenem und schwach gebundenem Asbest.
Umfang: Für Arbeiten geringen Umfangs an schwach gebundenen Asbestprodukten lässt die TRGS 519 in Nummer 14.4 spürbare Erleichterungen zu. In Innenräumen genügt dann im Allgemeinen eine Ein-Kammer-Schleuse, und auf eine Freigabemessung kann in der Regel verzichtet werden.
Verfahren: Bei Tätigkeiten mit geringer Exposition und bei anerkannten emissionsarmen Verfahren sieht die TRGS 519 in Nummer 15 einen geringeren Aufwand vor – unter den dort genannten Voraussetzungen kann sowohl auf die Abschottung als auch auf die Freigabemessung verzichtet werden. Welches Verfahren infrage kommt, entscheidet sich in der Gefährdungsbeurteilung.
Personaleinsatz: Auch die Schutzausstattung wirkt auf den Zeitplan zurück. Eine Drei-Kammerschleuse reicht nach TRGS 519 Nummer 14.2 Absatz 3 aus, wenn die Faserkonzentration unter 100.000 F/m³ liegt – oder bei höherer Konzentration nur dann, wenn nicht mehr als drei Beschäftigte eingesetzt werden und die Arbeitsdauer insgesamt zwei Schichten nicht überschreitet.
Hinzu kommen wiederkehrende Pflichten während der Ausführung: Personen- und Materialschleusen sind nach Nummer 14 Absatz 7 arbeitstäglich sorgfältig feucht zu reinigen. Solche Routinen laufen jeden Tag mit und gehören in jeden realistischen Zeitplan.
Wie lange dauert die Freimessung am Ende?
Die Freigabe ist kein einzelner Termin, sondern eine Kette von vier Bedingungen. Nach TRGS 519 Nummer 14.5 Absatz 1 darf der Arbeitgeber die Schutzmaßnahmen erst aufheben, wenn die Tätigkeiten einschließlich der Reinigung abgeschlossen sind, eine visuelle Kontrolle keine sichtbare Restverschmutzung mehr zeigt, eine Messung nach VDI 3492 eine Asbestfaserkonzentration unter 500 F/m³ ergibt und die Obergrenze des berechneten 95-Prozent-Vertrauensbereichs unter 1.000 F/m³ liegt.
Für den Zeitplan sind zwei Punkte daran wichtig. Erstens muss während dieser Messung die Unterdruckhaltung im Messbereich aufgehoben werden – gemessen wird also bewusst ohne laufende Absaugung. Zweitens ist die Messung an eine Laborauswertung gebunden; wie schnell das Ergebnis vorliegt, hängt vom beauftragten Labor ab und nicht vom Fachbetrieb.
Die TRGS 519 weist in Nummer 14.5 Absatz 2 außerdem darauf hin, dass der Arbeitsraum groß genug dimensioniert sein muss, um eine Raumluftmessung nach VDI 3492 überhaupt durchführen zu können. Bei sehr kleinen Räumen ist das ein Planungsthema, das früh geklärt gehört.
Nicht in jedem Fall wird freigemessen: Bei Arbeiten geringen Umfangs kann nach Nummer 14.4 Absatz 6 in der Regel auf die Freigabemessung verzichtet werden, die Abschottung darf dann aber erst nach visueller Kontrolle des Reinigungszustandes abgebaut werden. Vergleichbare Ausnahmen enthält Nummer 15 für emissionsarme Verfahren. Einen Überblick über das gesamte Regelwerk gibt der Beitrag zu TRGS 519 und TRGS 521.
Wie lange muss nach einer Asbestsanierung gelüftet werden?

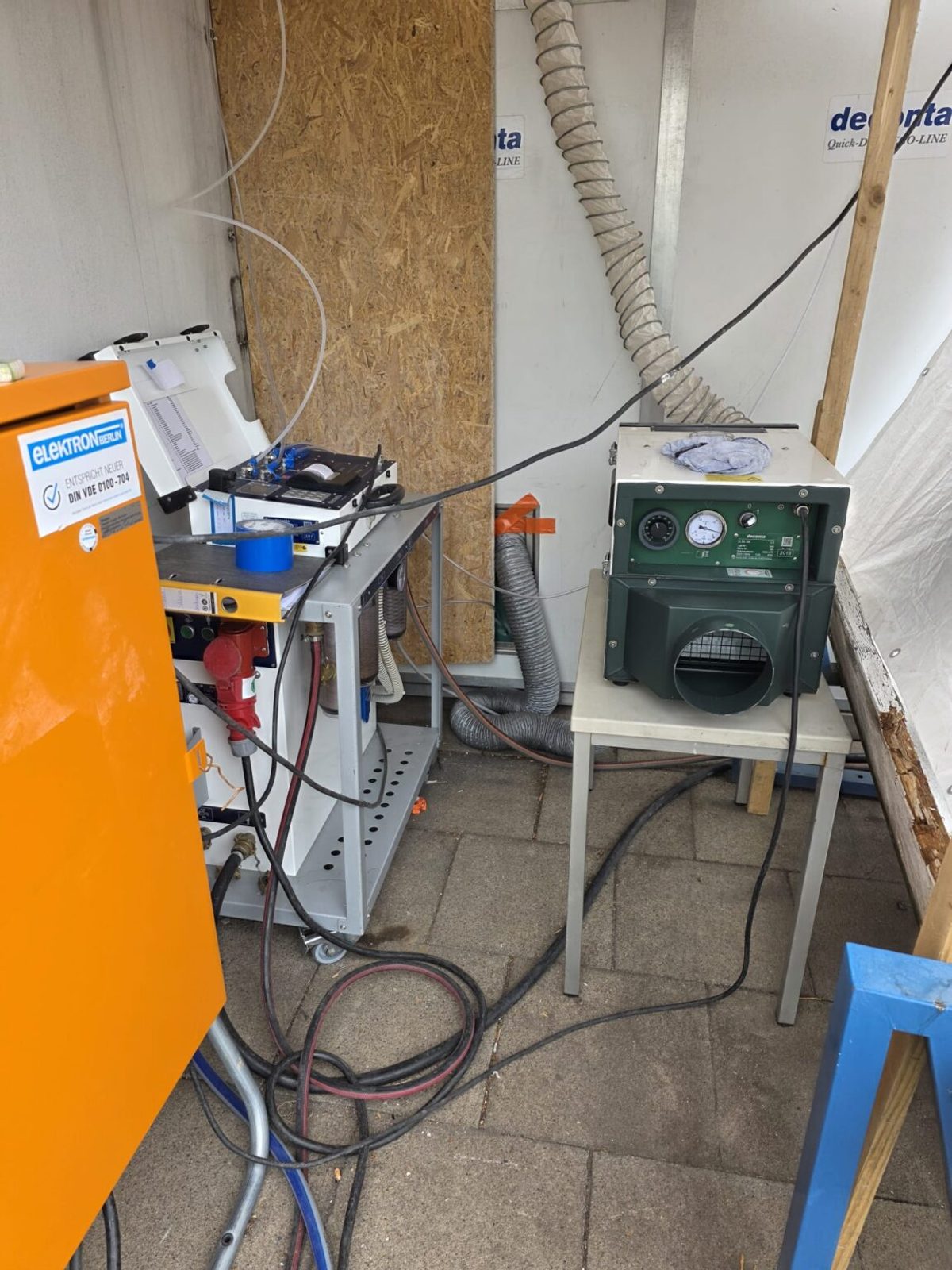

Die TRGS 519 nennt dafür eine konkrete Zahl, allerdings bezogen auf das Ende jeder Schicht und nicht auf das Ende der Maßnahme: Nach Nummer 14.1 Absatz 4 ist die raumlufttechnische Anlage nach Schichtende noch mindestens eine Stunde mit derselben Leistung weiter zu betreiben. Danach kann ein Unterdruck von 10 Pascal genügen, während der Arbeiten sind es in der Regel 20 Pascal.
Während der Arbeiten selbst gilt nach Nummer 14.1 Absatz 3 ein mindestens achtfacher Luftwechsel pro Stunde im Arbeitsbereich. Bei Arbeiten geringen Umfangs verlangt Nummer 14.4 Absatz 4 zusätzlich, dass Personen und Gegenstände den Arbeitsbereich erst nach Abschluss der Tätigkeiten einschließlich der Reinigungsarbeiten und einem nachfolgenden 30-fachen Luftwechsel verlassen dürfen.
Nach der Freigabe schreibt die TRGS 519 dagegen keine weitere Lüftungsdauer vor. Der Sinn der Regelung liegt vor dem Freigabezeitpunkt: Es wird so lange abgesaugt und gelüftet, bis die Messwerte stimmen – und erst dann wird der Bereich wieder für die normale Nutzung geöffnet. Wer nach einer Sanierung noch tagelang lüftet, tut das aus eigenem Bedürfnis, nicht aufgrund einer Vorschrift.
Ein Detail, das viele überrascht: Nach Nummer 14.1 Absatz 1 müssen bauseits installierte raumlufttechnische Anlagen während der Arbeiten außer Betrieb genommen werden. Eine vorhandene Lüftungs- oder Klimaanlage im Gebäude steht in dieser Zeit also still.
Kann ich während der Asbestsanierung in der Wohnung bleiben?
Eine generelle Räumungspflicht gibt es nicht. Was das Regelwerk verlangt, ist etwas anderes: Nach § 11a Absatz 2 Satz 4 der Gefahrstoffverordnung hat der Arbeitgeber Maßnahmen zu treffen, durch die eine Gefährdung anderer Personen ausgeschlossen wird. Ob das mit Menschen im Gebäude erreichbar ist, entscheidet die Gefährdungsbeurteilung für den konkreten Fall – nicht ein pauschaler Grundsatz.
Technisch stützt sich dieser Schutz auf die Trennung von Schwarz- und Weißbereich. Ziel der Anforderungen in TRGS 519 Nummer 14 ist ausdrücklich, in den Weißbereichen der Schleusen und in der Umgebung des Arbeitsbereichs eine Asbestfaserkonzentration von 1.000 F/m³ zu unterschreiten. Der Arbeitsbereich selbst muss nach Nummer 14.1 Absatz 1 staubdicht abgetrennt und die Abschottung standsicher sein.
Für längere Maßnahmen sieht die TRGS 519 zusätzliche Kontrollen vor. Nach Nummer 14 Absatz 8 können Kontrollmessungen im Weißbereich erforderlich sein, etwa in der Umgebung von Schleusen bei länger andauernden Arbeiten, bei einer Störung des geplanten Betriebsablaufs oder bei einer Beschädigung der Abschottung. Nach Absatz 9 muss außerdem eine Sprechverbindung vom Arbeitsbereich nach außen bestehen.
Praktisch heißt das: In einem bewohnten Gebäude ist entscheidend, wie groß der Arbeitsbereich ist, wo er liegt und ob die betroffenen Räume während der gesamten Maßnahme zuverlässig getrennt bleiben. Diese Frage sollte vor der Beauftragung geklärt werden, nicht am ersten Arbeitstag.
Wie plane ich den Termin für eine Asbestsanierung richtig?
Am verlässlichsten wird der Zeitplan, wenn man ihn von hinten aufrollt: vom gewünschten Nutzungsbeginn zurück über Freigabe, Ausführung, Aufbau, Genehmigung und Anzeige bis zur Materialprobe. Der gesetzliche Mindestvorlauf von einer Woche für die Anzeige ist dabei der harte Ankerpunkt, alles davor braucht zusätzlich Zeit.
Diese Punkte sollten Sie einplanen:
- Erkundung und Materialprobe vor jedem Angebot – ohne Analyseergebnis lässt sich weder der Risikobereich noch das Verfahren festlegen.
- Erstellung von Gefährdungsbeurteilung, Arbeitsplan und Betriebsanweisung, denn diese Unterlagen gehören zur Anzeige.
- Mindestens eine Woche zwischen vollständiger Anzeige und Arbeitsbeginn.
- Bearbeitungszeit der Behörde für die Genehmigung, für die es keine gesetzliche Frist gibt.
- Auf- und Abbau der Schutzeinrichtungen sowie die Laborzeit für eine mögliche Freimessung.
- Puffer für Nachfolgegewerke – der Innenausbau sollte erst nach der Freigabe starten.
Ein realistischer Zeitplan setzt voraus, dass jemand das Objekt gesehen hat. Umfang, Bindungsart und Zugänglichkeit lassen sich nicht aus der Ferne beurteilen, und genau diese drei bestimmen den Aufwand. Wenn Sie noch nicht wissen, ob in Ihrem Gebäude überhaupt Asbest verbaut ist, hilft die Checkliste mit den zehn häufigsten Fundorten beim ersten Überblick.
Sie möchten wissen, wie lange die Arbeiten in Ihrem Objekt dauern würden? Schildern Sie uns kurz Ihr Vorhaben – wir sehen uns die Situation an und erstellen Ihnen ein kostenloses individuelles Angebot mit einem konkreten Zeitplan.
